Rheinbahn Linie 701 - Die Entwicklung an der Theodorstrasse
|
|
|
Wahler Strasse bis Oberhausener Strasse

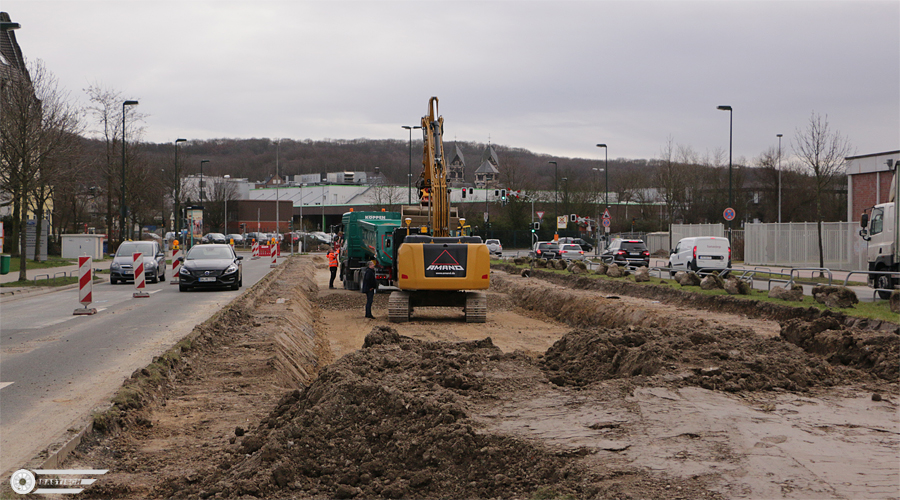

Planzeiten Tiefbau: bis 04.2017 Gleisbau: 04. - 07.2017 Haltestelle: 06. - 08.2017 |
|
|
Theodorstrasse - Blick von der Wahler Strasse Richtung Oberhausener Strasse
Haltestelle Wahlerstrasse / JVA |
|

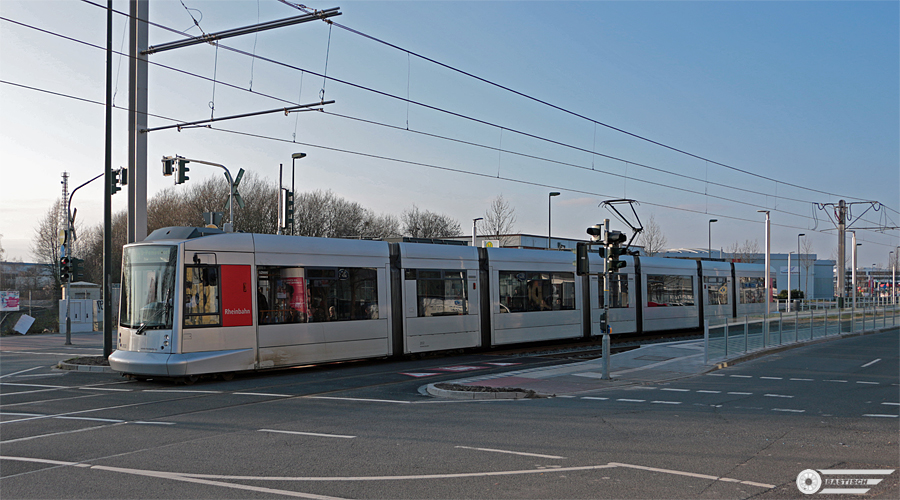

15.Juli 2007

12.Februar 2017

24.Februar 2017

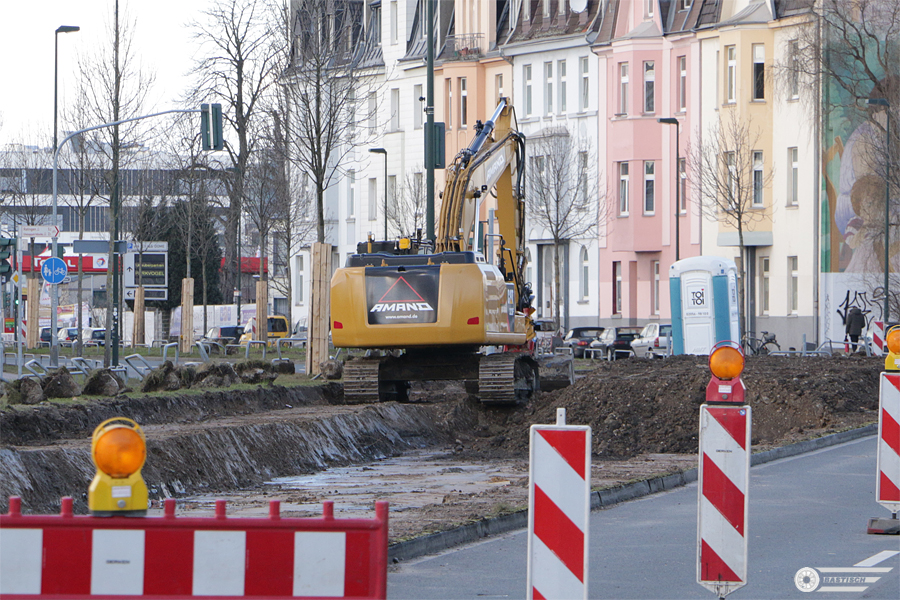

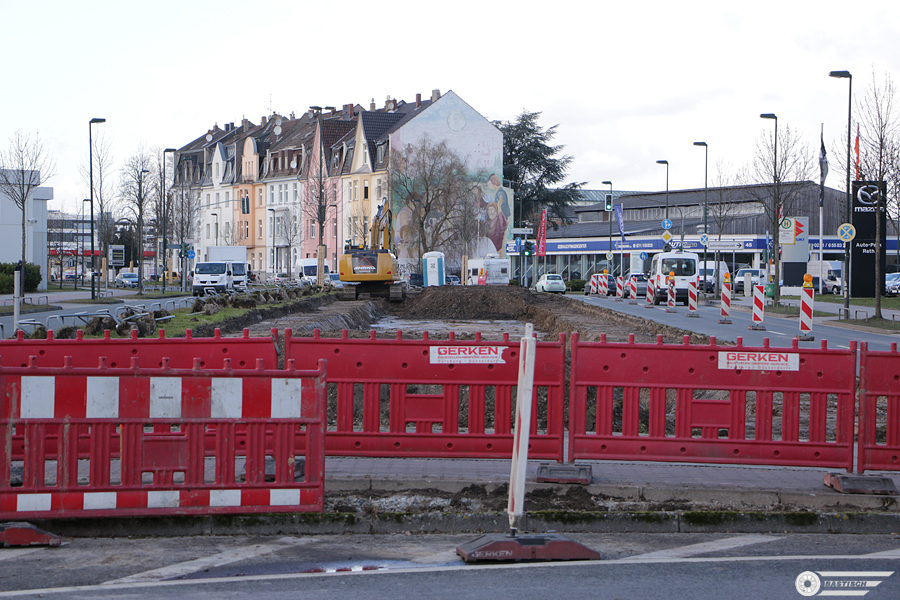

Vorbereitung für den Oberbau
![]()
|
Theodorstrasse - Blick Richtung Wahlerstrasse
|
|

9.Juni 2016

3.März 2017

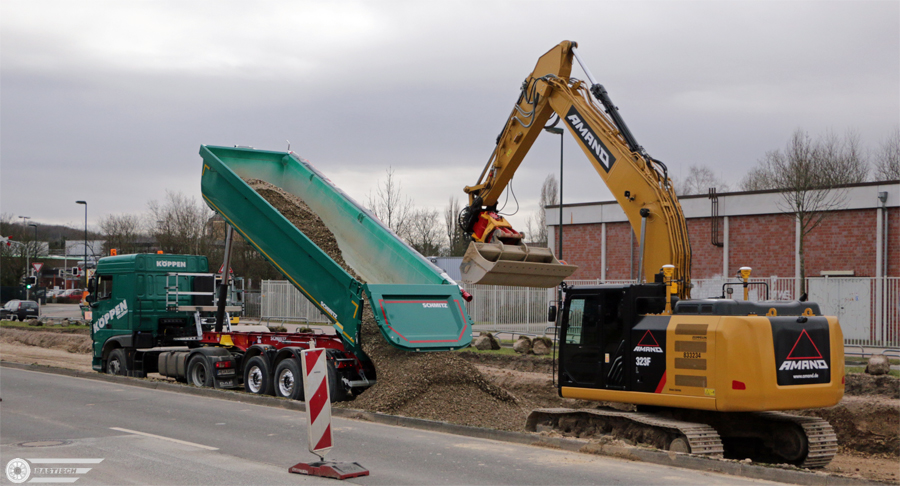

Anlieferung

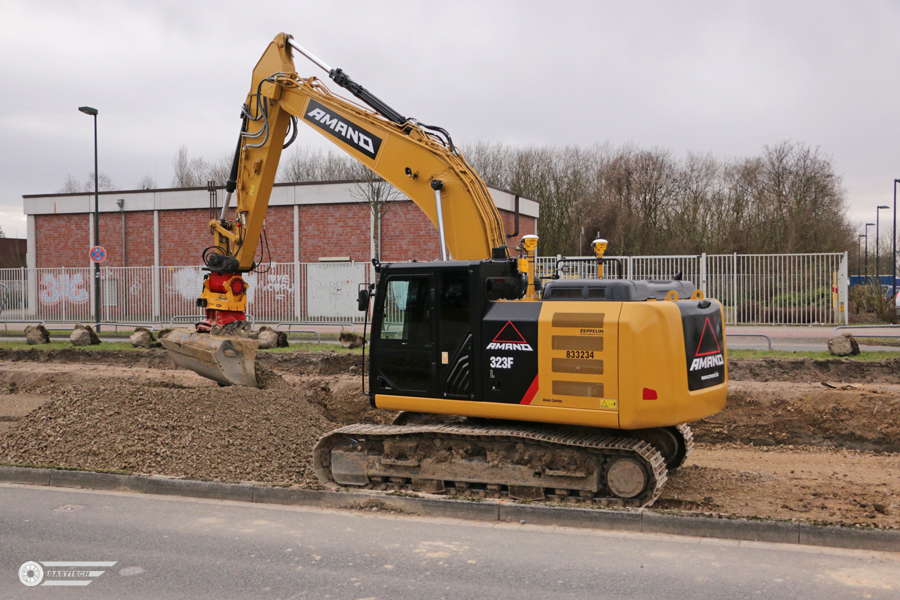

Verteilen (CAT 323F L)

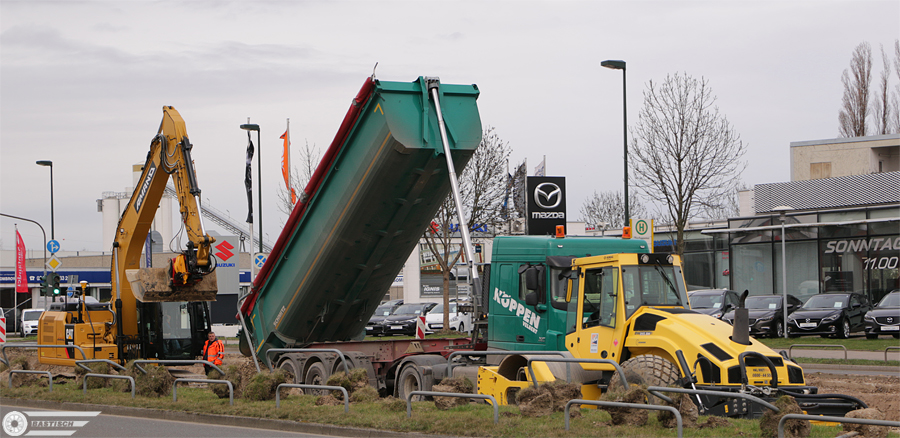

Und kurze Zeit später die nächste Lieferung - aufgenomen von der anderen Strassenseite
![]()

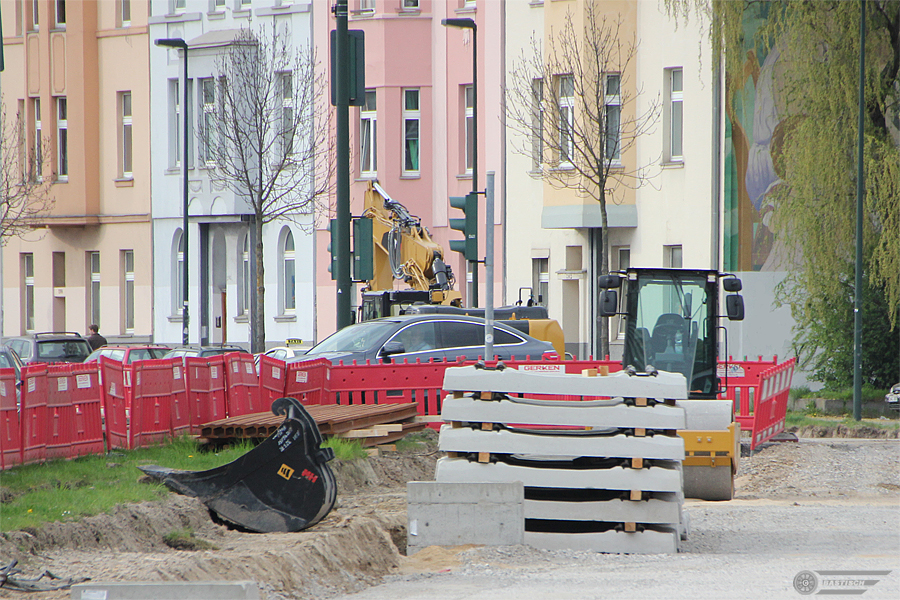

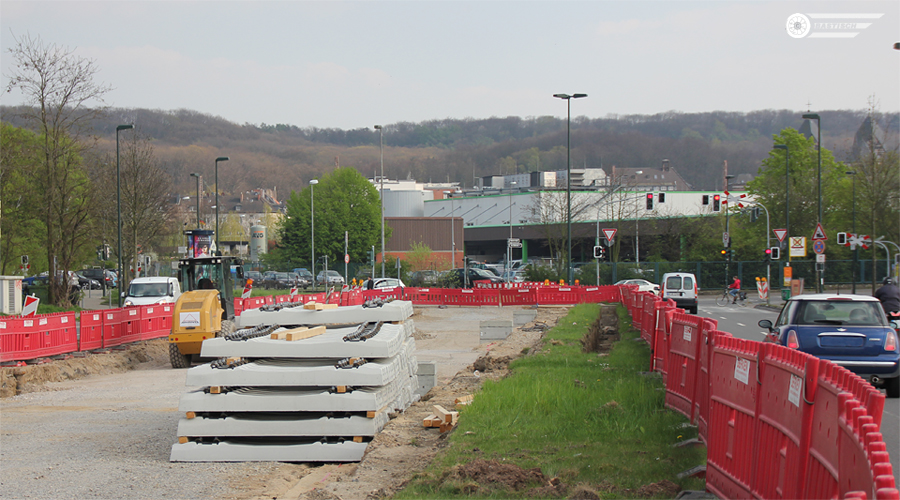

4.April 2017 - Die ersten Schwellen wurden angeliefert.

5.April 2017 - Die ersten Schienen wurden angeliefert.

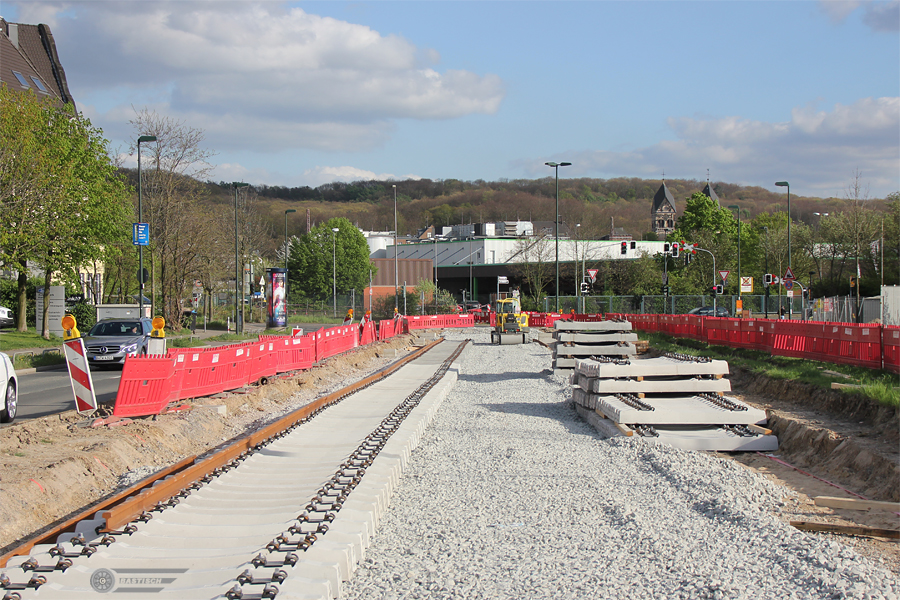

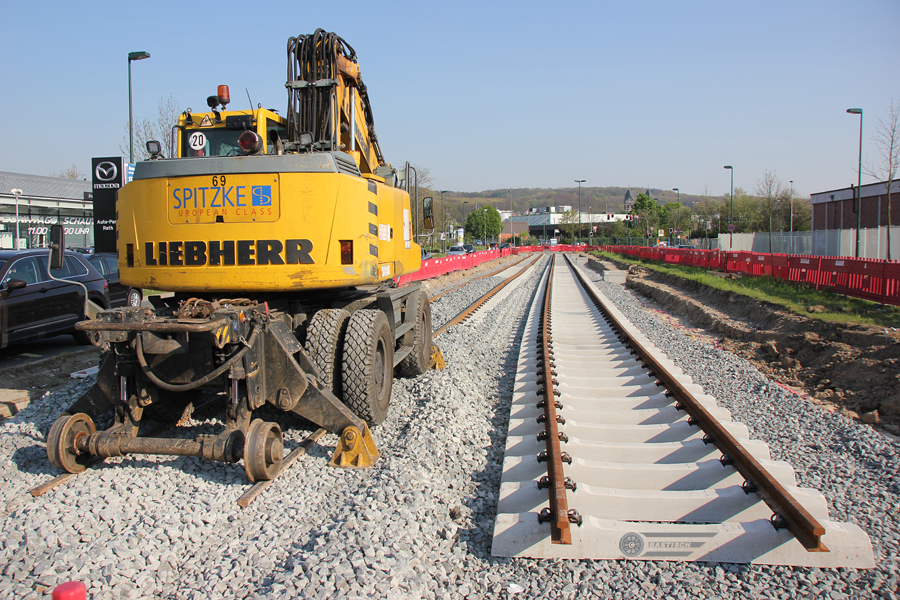

10.April 2017 - Beginn Gleisbau

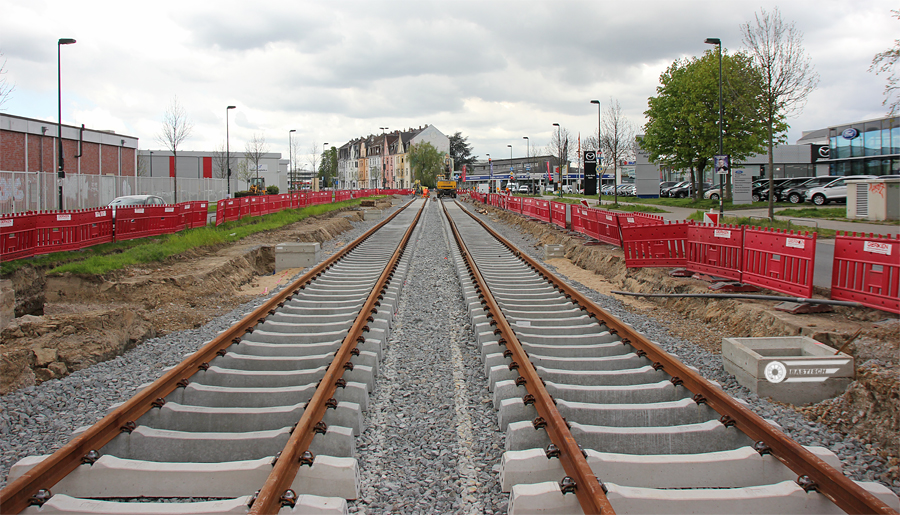

18.April 2017 - Zustand der Gleise zwischen Wahlerstrasse und Oberhausener Strasse (Zweiwegebagger>>KLICK)

20.April 2017 - In Gegenrichtung

15.Mai 2017 - Kreuzung Oberhausener Strasse jetzt mit Schienen

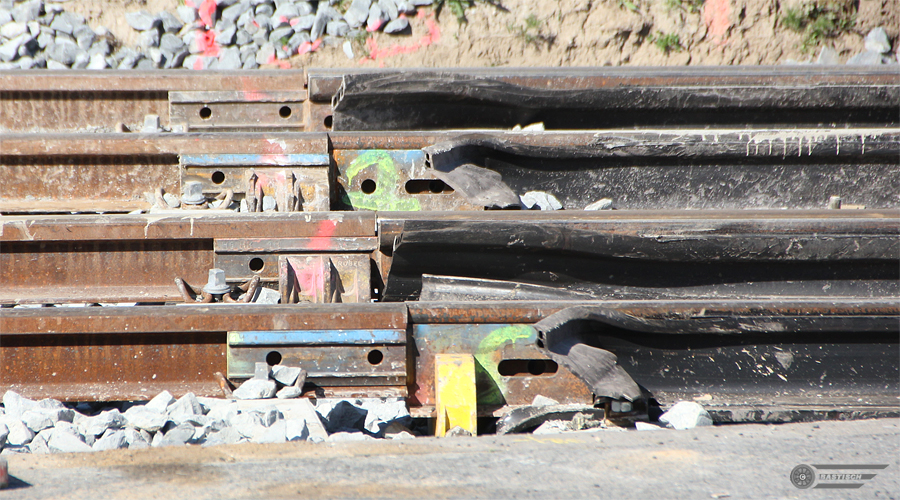

Übergang Rillenschienen auf Normalschiene

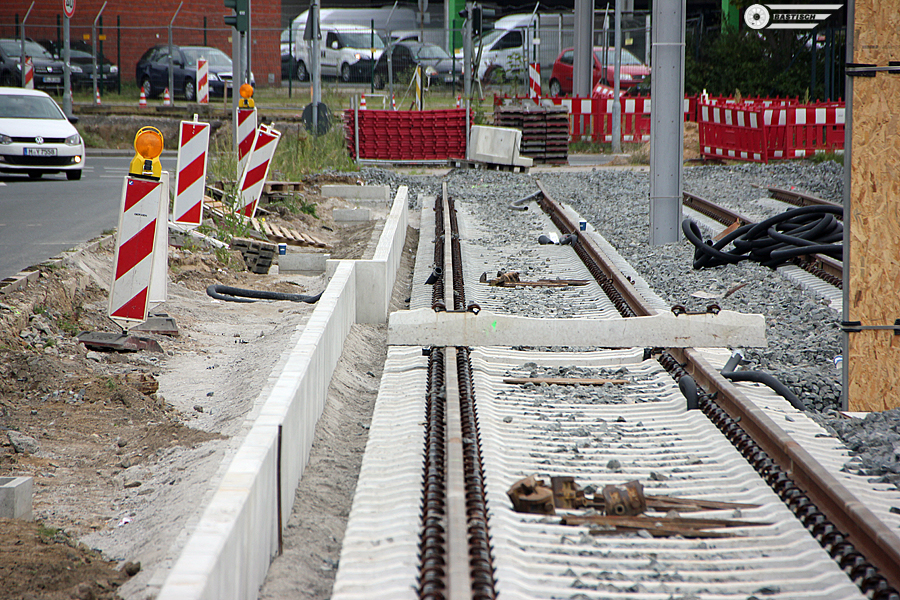

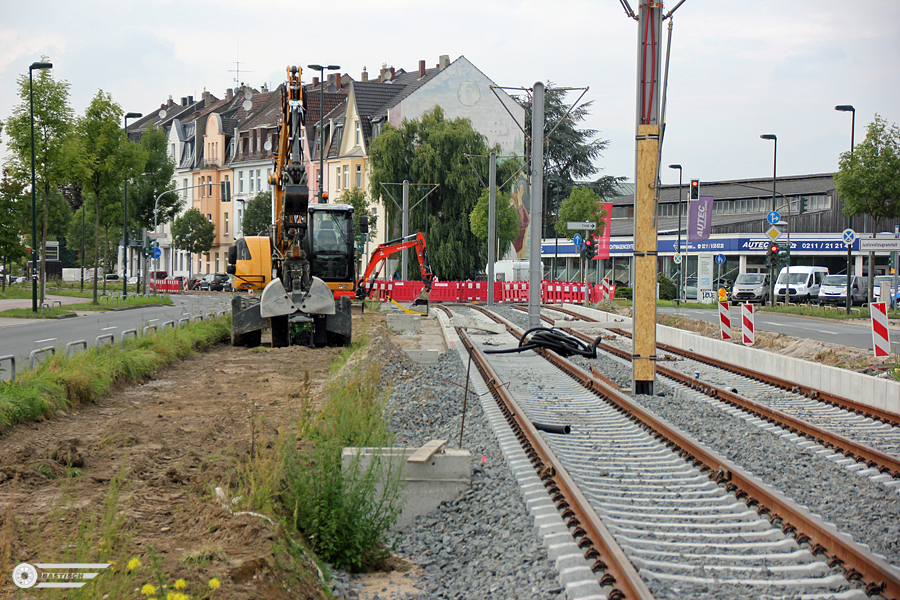

22.September 2017 - Mit dem Bau der Bahnsteige an der Haltestelle Wahlerstrasse wurde begonnen
(Bushaltestelle Oberhausener Strasse liegt auf gleicher Höhe).
Hier die Fläche des zukünftige Bahnsteigs für Fahrten Richtung Rath S-Bahnhof.

22.September 2017 - Hier der zukünftige Bahnsteig (Fahrtrichtung ISS-DOME) mit unterschiedlichen Entfernungen zum Gleis

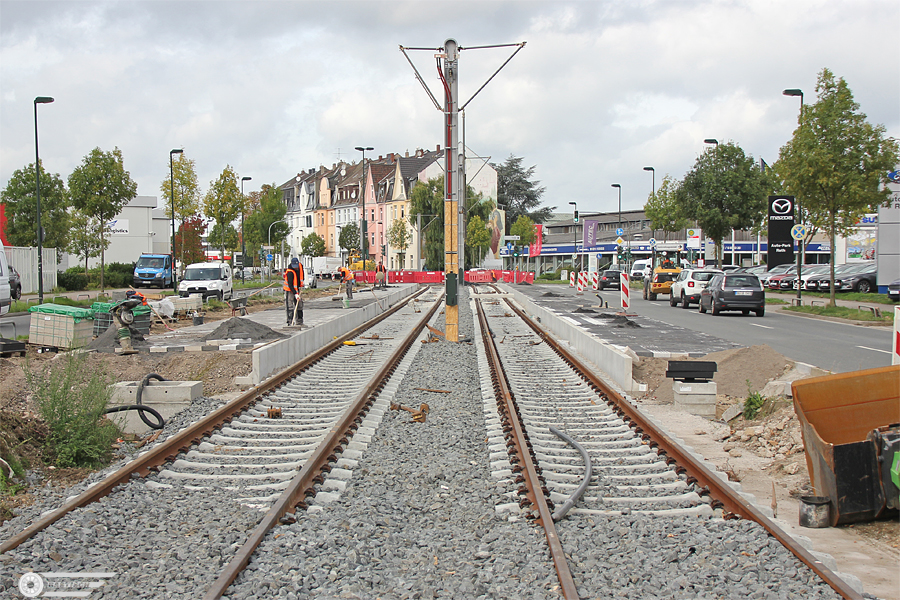

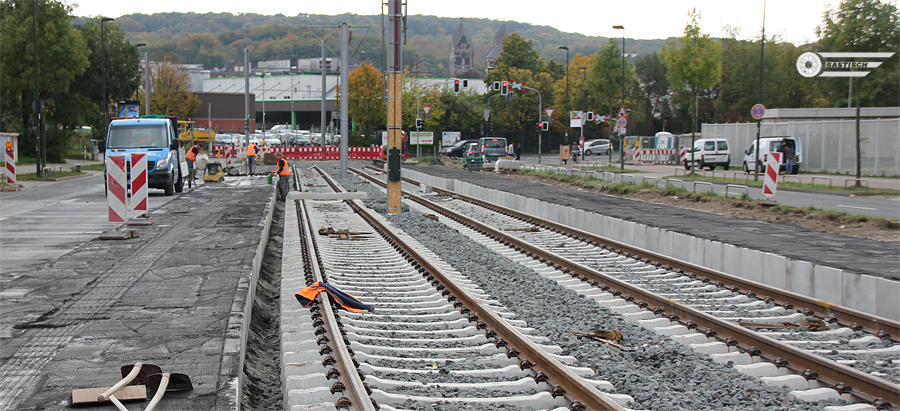

12.Oktober 2017 - Fortschritt am Bahnsteig

13.Oktober 2017 - Die Bahnsteige mal aufgenommen von der Kreuzung Oberhausener Strasse

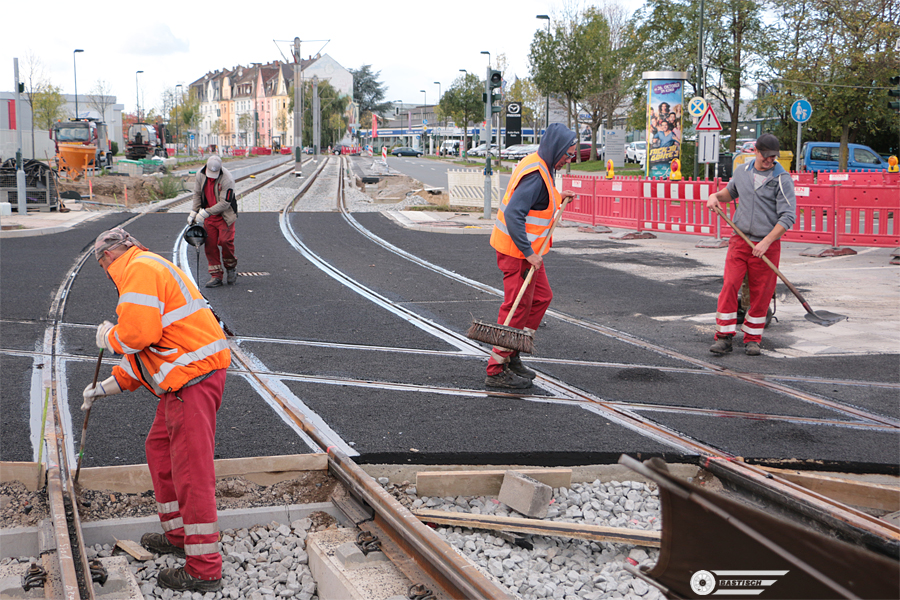

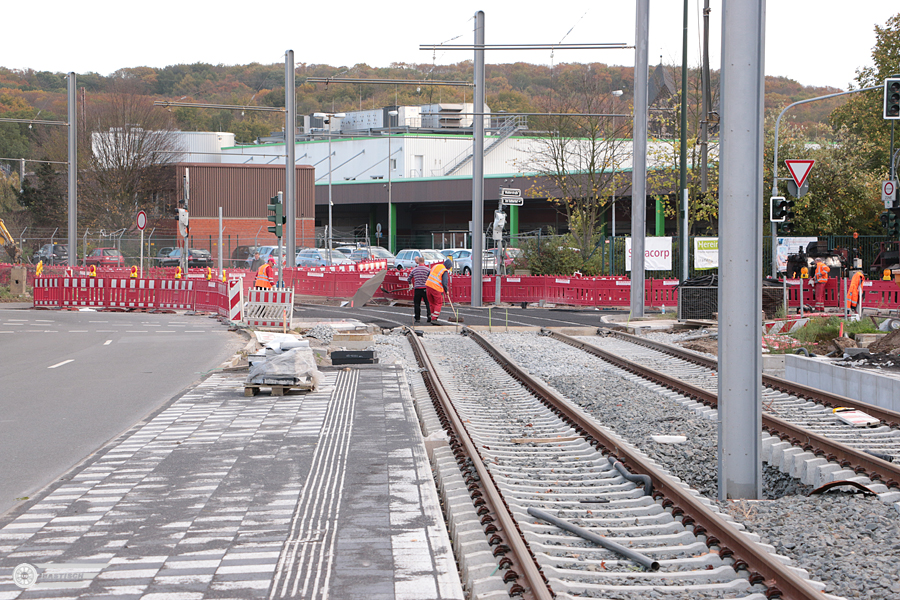

30.Oktober 2017 - Die Kreuzung Wahler-/Theodorstrasse nähert sich der Fertigstellung

30.Oktober 2017

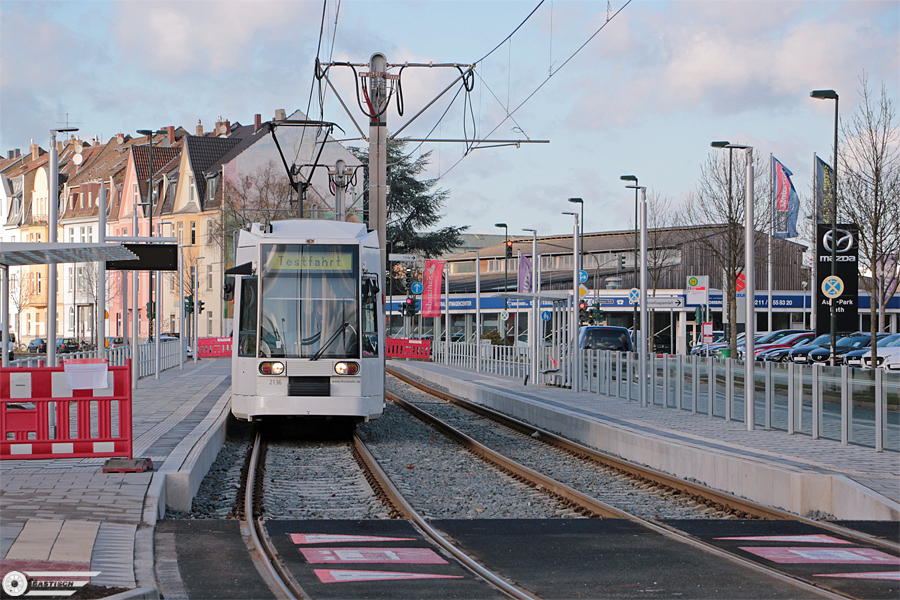

28.Dezember 2017 - Testfahrt* Tw 2136
*Testfahrten - 701 auf dem Weg von der Haltestelle Rotdornstrasse zur Haltestelle Rotdornstrasse. Ab 18.12.2017 Betriebsbeginn bis 06.01.2018.

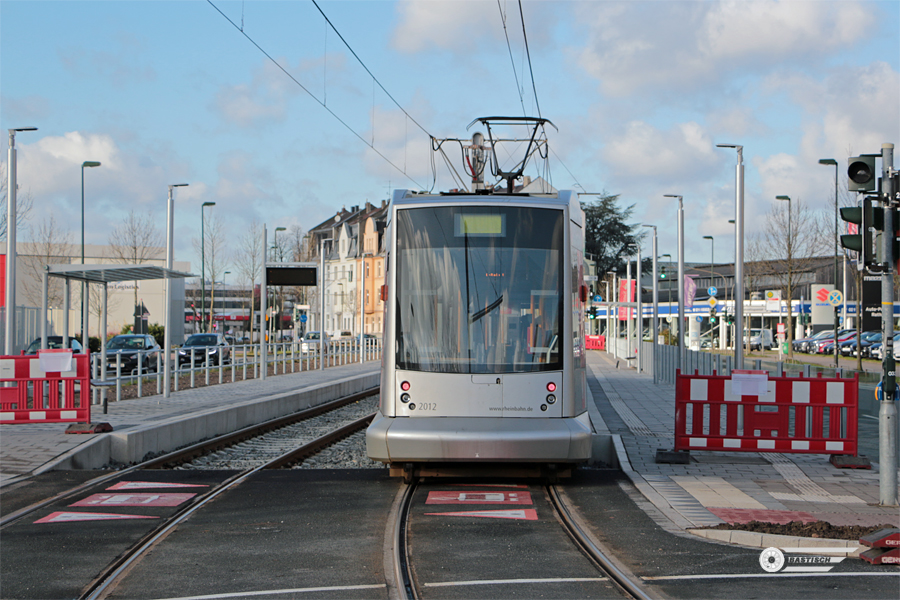

28.Dezember 2017 - Testfahrt* Tw 2012
*Testfahrten - 701 auf dem Weg von der Haltestelle Rotdornstrasse zur Haltestelle Rotdornstrasse. Ab 18.12.2017 Betriebsbeginn bis 06.01.2018.

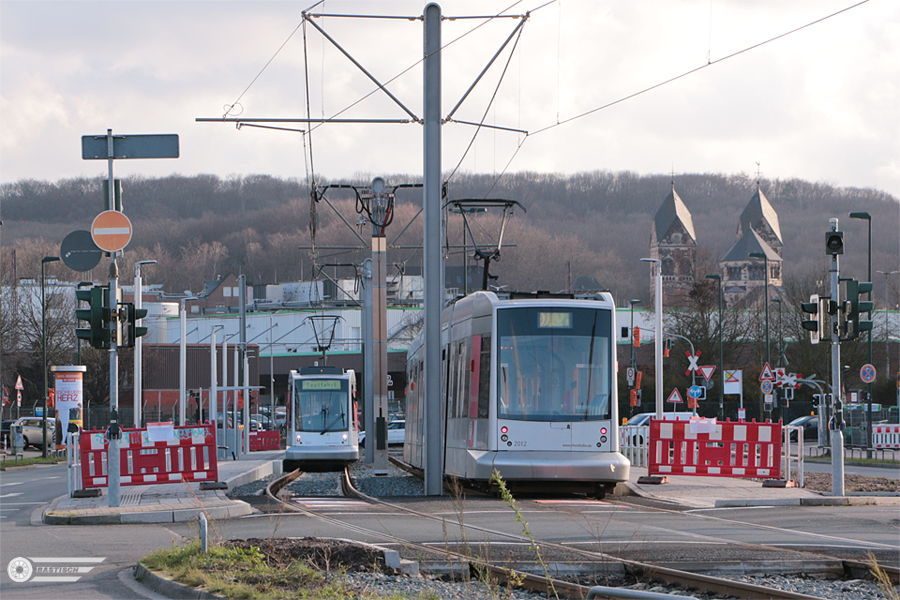

28.Dezember 2017 - Testfahrt* Tw 2022 und Tw 2012 treffen sich
*Testfahrten - 701 auf dem Weg von der Haltestelle Rotdornstrasse zur Haltestelle Rotdornstrasse. Ab 18.12.2017 Betriebsbeginn bis 06.01.2018.

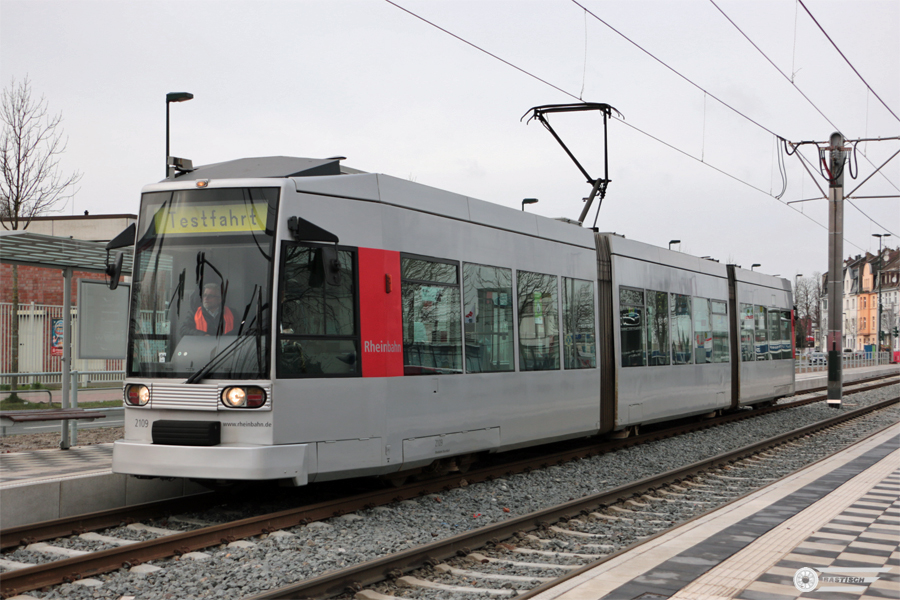

5.Januar 2018 - Testfahrt* Tw 2109 - noch 2 Tage bis zum tatsächlichen Betrieb der Verlängerung der 701
*Testfahrten - 701 auf dem Weg von der Haltestelle Rotdornstrasse zur Haltestelle Rotdornstrasse. Ab 18.12.2017 Betriebsbeginn bis 06.01.2018.

5.Januar 2018

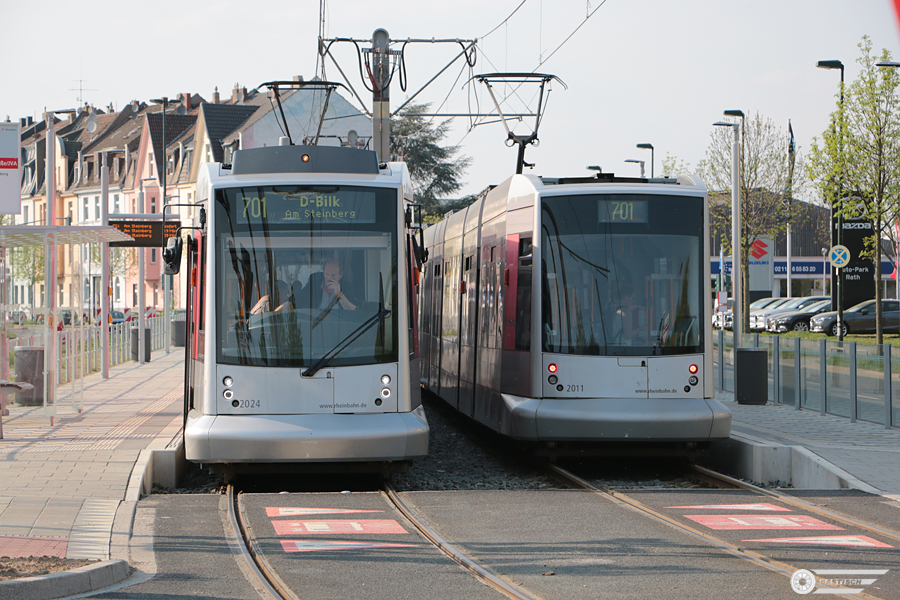

20.April 2018 - Tw 2011 trifft Tw 2024
